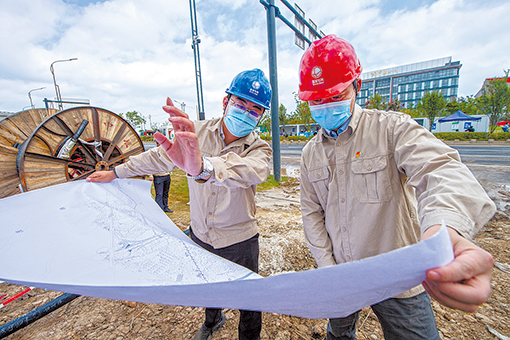

“稳一点,一步一步核对,确认无误再操作!”8月7日上午,江苏南京溧水区供电公司配网工程项目经理张佳在“首站公寓”建设工地外侧的环网柜旁站了一上午,长时间的暴晒让他的脸“黑里发红”。13时10分,环网柜正式送电,标志着“首站公寓”外线送电项目圆满完成。
近日,新冠肺炎疫情牵动全国人民的心,南京市启动应急隔离“首站公寓”建设,总建筑面积约16万平方米、房间2000个。
几天来,张佳都是“满负荷”运转。实时跟踪工程流程、前往各施工地点进行监督、微信24小时在线协调各类事宜……因为忙碌,他常常感觉时间不够用。

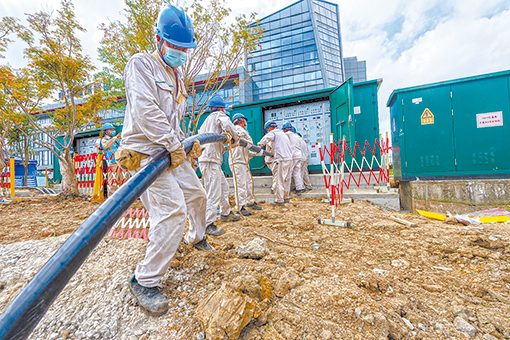

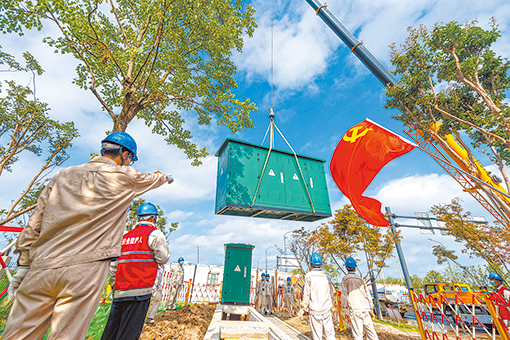

该公寓由4路10千伏电源供电,项目电力建设内容包括新建智能环网柜5台、敷设电缆10.23千米以及完成相关新装电气设备试验。按照一般工作流程,此工程至少需要53天才能完成。时间紧、任务重,南京溧水区供电公司第一时间统筹调配所有力量,连夜完成供电方案制订和施工图纸绘制,并安排100多名施工人员以“两班倒”的形式24小时不间断作业。
为助力疫情防控,南京供电公司全力做好防疫保供电工作,截至8月9日12时,累计组织人员12190人次,安排电力保障车辆4954辆次,为全市546个临时核酸检测点、1181个疫情防控值守点架设低压线路105.5千米,安装照明4281盏。
