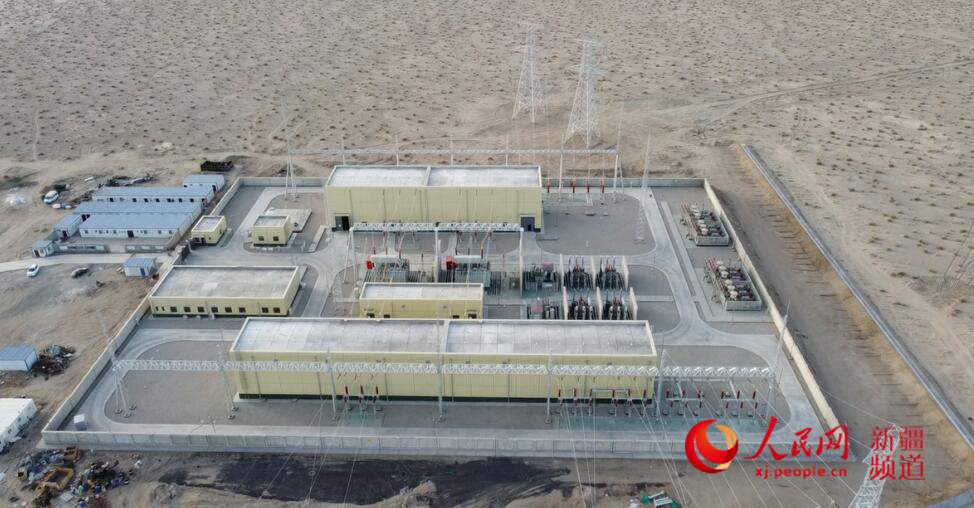

11月17日9时45分,随着2号主变五次冲击合闸成功,标志着由新疆送变电承建的祁曼220千伏变电站成功送电,距离年底格尔木——库尔勒电气化铁路的开通又近了一步。
祁曼220千伏变电站位于若羌县315国道1425公里处,全站总建筑面积2228平方米,工程投资逾4亿元。工程自2019年10月开工建设,历时12个月成功送电,全站电气设备外绝缘均按海拔高度进行修正,二次设备及交换机按智能变电站模块化建设的设计方案施工。
站内主变压器采用户外布置,220千伏配电装置采用户内GIS布置,110千伏配电装置采用户内GIS布置,35千伏配电装置采用户内开关柜单列布置。
本期建设120兆伏安变压器2台,220千伏出线2回、110千伏出线5回,每回出线间隔分别配置1套电铁专用光纤电流差动保护装置,为格库电气化铁路系统的安全、稳定运行夯实了基础。
作为今年的一项重点工程,送变电高度重视,克服了疫情带来的工期紧、任务重、人手缺等诸多困难,按照“计划不调、任务不减、目标不变”原则持续推进施工进度。验收期间,项目部人员合理安排工作,严格按照操作规程及相关标准进行检查、记录、验收,确保了工程按期送电。
祁曼220千伏变电站投运后,将为格尔木——库尔勒电气化铁路提供电源支撑,进一步优化和补强依吞布拉克镇110千伏网架结构,对沿线新能源产业发展、750千伏若羌——青海花土沟线路建设以及实现与青海750千伏主网联网都具有十分重要的意义。(宋振东)
