4月17日,±800千伏苏州换流站高端阀厅送电正式服役,至此,国网江苏送变电有限公司承担的2020年度苏州换流站检修工作圆满按期完成。

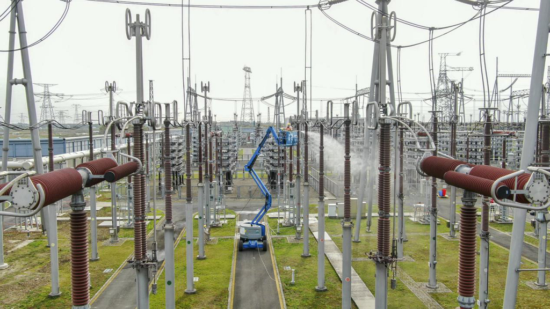

施工人员正在清洗交流滤波场支柱绝缘子
此次苏州换流站年度集中检修停电时间为3月31日—4月17日,时间紧、任务重、安全风险大,为了安全高效地完成检修任务,该公司以党建领航,成立党员突击队、党员后勤服务队、青年突击队,构筑现场立体、全方位的抗疫、检修安全堡垒。
党员突击队 确保检修施工安全
“服务于江苏电网运行检修,是我们公司在江苏电网的价值体现,我们一定要安全、高效地按期完成检修任务,并且要保证检修工作的质量,使设备以最佳状态投入运行。检修中要发挥党员的模范带头作用,构筑坚固的安全堡垒。”4月14日下午,江苏省送变电有限公司总经理丁道军在检修现场对施工人员说。
为了保证±800千伏苏州换流站检修工程的安全,检修项目部成立了党员突击队,专门负责检修施工现场的安全管理,站在党性原则的高度抓好安全工作。
成立党员突击队,加强党性领导抓好安全工作
“我们在检修中,保证每个施工点都有党员掌舵,严把安全关。”该公司检修负责人刘铁柱说。
消防炮的安装是检修工作中安全风险最高的,要在阀厅的挑檐上平铺四根消防炮管道,“为了保证施工人员万无一失,我们在挑檐的平面上生根,每隔一定距离用角钢安装防护栏支架,在支架上拉上钢丝绳做成防护栏,再拉上密封的安全网。”4月14日,消防炮安全监护人、党员突击队成员吴文鹤介绍。为了确保检修工作的安全,吴文鹤特意从1000千伏东吴变扩建现场调至换流站,专门负责消防炮的施工安全,在整个施工过程中,他一步不离地坚守现场,整个施工过程的每一个环节严把安全关,确保万无一失。
青年突击队 带动现场攻坚克难
此次检修,连头带尾只有18天时间,这期间要完成的工作仅消防提升一项就有换流变排油改造、挑檐上部封堵加强、消防炮安装、高端阀厅涡扇炮安装、抗暴门安装、消防自动化提升等6项工作,再加上6组光CT外移、断路器检修、换流变检修等项目,18天内要完成这么多工作任务,难度很大。为了顺利完成检修任务,该公司成立青年突击队,并以之为核心,展开了攻坚克难。

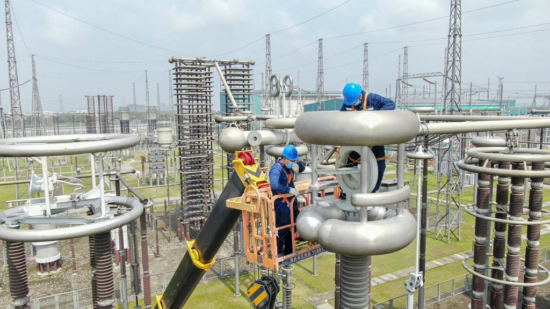

施工人员正在对全站设备及辅助系统进行全面“体检”
光CT的外移是一项难度较大的工作。此次检修为了增加对穿墙套管的保护,需要将7组光CT从阀厅移至室外。为了在3月31日停电前将基础浇筑完成,3月22日,项目负责人刘铁柱就带着青年突击队队员进场了。“当时全站都是带电运行,我们制定了详细的安全措施,小心翼翼地施工。
由于疫情,设计人员从西北来苏州要经过疫区,到了之后要隔离14天,时间上来不及。我们就替设计院勘查现场,测量尺寸,拍摄现场视频和照片传过去,从基础开始,一边勘查,一边设计,一边生产,一边施工……”刘铁柱说,停电前把基础浇筑完成,3月31日停电,第二天他们就着手光CT的外移施工,外移完成,还要将阀厅内的旧设备拆除,工作量相当大。
党员后勤服务队 确保抗疫万无一失
“勤洗手:包括在制备食品之前、期间和之后,咳嗽或打喷嚏后,照护病人时,饭前便后;主动防护:在自己咳嗽或打喷嚏时,应用纸巾或袖口或曲肘将口鼻完全掩住……”4月初,在项目部食堂门口竖起这样一块牌子,这是党员后勤服务组制作的,提醒大家注意防范。
抗疫是复工的前提。为了提前做好抗疫工作,工程负责人刘铁柱3月10日就带着党员后勤服务队队长潘光臻来到现场,对即将参加检修的人员进行信息采集和行动轨迹追踪。“进站前的人员筛选:保证参与本次年度检修的人员在3月28日前的14日内未去过湖北全省,本人及家人均未接触过境外归国人员。组织参检人员办理“苏城码”,并确保全部参检人员的苏城码为绿色,并截图留存建档。通过移动、联通和电信手机号码核对全部参检人员对个人轨迹进行核查,并截图留存建档。根据省检修公司和特高压中心的要求,签订个人承诺书。已参加省检修公司统一组织的疫情防控知识培训和考试,并确保合格……”这些内容在项目部疫情防控方案中标识得清清楚楚。潘光臻说,人员办理进站手续时,还要更新参检人员的个人资料,如绿色苏城码、个人轨迹证明、个人承诺书每人一套,与特高压中心签订《检修施工作业现场疫情防控工作责任书》。
“除此之外,我们党员后勤服务队每天两次对宿舍、食堂、办公室进行消毒,对现场施工点进行划分,实行网格化管理,确保不留死角,并进行施工期间不间断巡视。经过全方位全过程的立体防御,参加施工的200多名人员全部平平安安。”潘光臻郑重说道。
