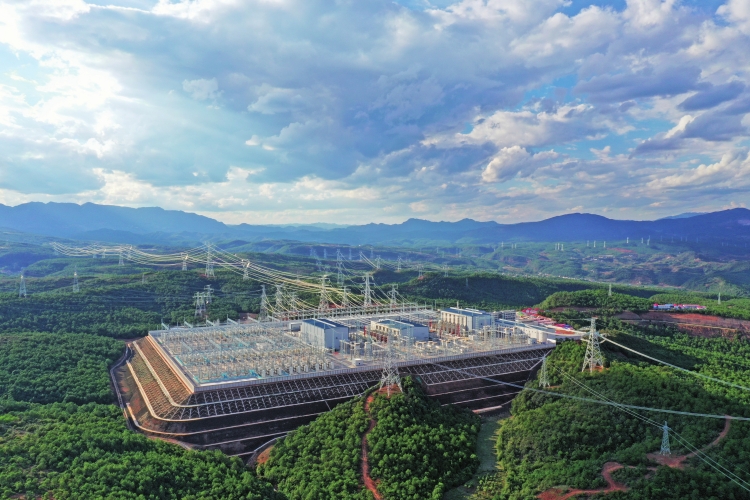

俯瞰昆北换流站。 李品 摄
10月28日17时,世界首个特高压多端混合直流输电工程——昆柳龙直流工程柳北换流站极2低端关键试验解锁成功,实现了多项关键技术核心技术突破,其中国产IGBT柔直阀功率模块的成功应用,标志着IGBT柔直阀功率模块国产化应用迈出了关键一步。按照计划,昆柳龙直流工程年底要实现三端投产,目前到了攻坚冲刺的关键时期,超高压公司协调参建各方,全力以赴推进工程进度,确保工程按计划建成投运。
冲刺! 优化方案“加速跑”
按照南方电网公司党组要求,昆柳龙直流工程计划年底实现三端带电投产。时间紧、任务重、难度大,为了确保工程按计划建成投运,今年9月1日,超高压公司组织召开了昆柳龙直流工程三端投产攻坚战动员会,发起了对昆柳龙直流工程的“二次攻坚”。“要举全公司之力打好、打赢这一阶段攻坚战,调动一切可以调动的资源,集中一切可以集中的力量,全力以赴,确保工程务期必成。”南方电网公司安全总监、超高压公司党委书记牛保红说。
“不到半年的时间,要完成剩余设备的安装、调试、验收等一系列工作,而且很多新技术、新设备是首次应用,难度超乎想象。”超高压公司乌东德项目部副总经理胡雨龙说,一方面,项目部通过科学有序组织,协调参建单位增加人力、物力、机具等投入;另一方面进一步优化施工方案,在施工工序里面“挤”时间。
经过精心的统筹安排,在参建各方的共同努力下,截至11月22日,昆柳龙直流工程进度总体进度完成98.75%,其中昆北换流站完成99.75%、龙门换流站完成99.65%、柳北换流站完成98.75%,工程建设进度可控在控。
奋战! 4个月16场“硬仗”
“一切为了工程、一切服务工程、一切围绕工程。”在昆柳龙直流工程建设现场,不论是送端昆北换流站,还是受端龙门换流站和柳北换流站的显眼位置,都能看到一条条醒目的宣传标语。
在昆柳龙直流工程受端龙门换流站项目部会议室的墙上,最醒目的位置挂着昆柳龙直流工程三端调试计划横道图,图上显示,从9月底至11月底共有21个关键节点。超高压公司乌东德项目部变电分部高级经理甘宗跃说:“4个月的时间,我们要完成柔直变压器、柔直阀安装、高端站系统调试和系统调试等数十个重大节点的工作,有16场‘硬仗’要打,平均下来7天左右有一场‘硬仗’。”
昆柳龙直流工程三端投产的第一场“关键战”,就是柳北换流站的电源接入工程。
据超高压公司乌东德直流项目部柳州分部现场管理人员思宝华介绍,柳北站通过500千伏柳如甲、乙线两条交流配套线路,以“π接”的方式将原有的线路改线后形成新的接入点,将柳北站与当地电网相连。
此次“π接”线路工程包含线路新建、线路改造、变电设备拆除、线路验收和“三站四线”调试等工作,施工需交叉跨越10千伏线路32次、35千伏线路4次、220千伏线路2次,跨越公路6次、铁路3次,线路施工外部环境非常复杂。其中跨越铁路手续办理、线路停电协调以及停电时间紧、增改工程量大使工程按期推进面临重大考验。
“为保证工程进展按计划推进,我们安排专人持续跟踪办理进度,针对重难点问题及时反馈,全面梳理、安排和优化;同时落实各项疫情防控措施,协调一切力量推进相关工作。”超高压公司乌东德项目部柳州分部经理潘济猛说,在国庆期间用电负荷较大的情况下,经过项目部的努力,停电时间从原有的25天优化至14天,有效保障了社会用电。
任务再难,也要想办法完成。在国庆和中秋长假,项目现场加大了人员及机具投入,组织了300余人昼夜奋战,提前11天顺利完成了“π接”线路停电施工攻坚任务,工程的顺利完成为柳北换流站后期各类系统调试提供充足、稳定的电源保障。
10月以来,昆柳龙直流工程全面进入了调试阶段。昆北、柳州和龙门三个换流站都迎来了首次对“首台套”等关键核心设备的检验。超高压公司精心协调、组织各参建单位建设人员采用“5+2”、“白加黑”的方式,两班倒24小时不间断作业,最终拿下柳州站交流场启动、双极低端站系统调试,昆柳龙直流线路融冰调试,以及昆龙双极高端站系统调试、昆北站融冰装置调试的骄人战绩。
经过参建人员日以继夜的奋战,工程攻坚战11战告捷。目前,昆柳龙直流工程昆北站、龙门站双极高端及柳北站双极低端站系统调试已完成。目前,距离年底还剩不到40天的时间,超高压公司将组织参建各方完成柳北站极1、极2高端站系统调试,昆龙、昆柳双极高端系统调试,以及昆柳龙三端双极四阀组调试等5场“硬仗”。
见证! 76天24小时满负荷运行
“不管时间如何紧,质量安全不会松。”超高压公司乌东德项目部质量安全总监付诗禧说,昆柳龙直流工程按照国优金奖要求,全力打造精品工程。
昆柳龙直流工程是世界首个特高压多端混合直流输电工程,作为换流站的核心设备,柔直阀对安装环境温度、湿度及粉尘控制等都有着严格的标准。为保障柔直阀施工环境条件高洁净度要求,超高压公司严格审核阀厅施工方案,对安装现场实行6级防尘管控,PM2.5优良等级小于75微克,达到了国际质量标准领先水平。
“进入柔直阀厅施工区域都要经过消毒、风淋除尘、戴鞋套三道关,确保现场安装高洁净度。”超高压公司乌东德项目部技术工程师周竞宇说,除此之外,项目部还组织制定了有针对性的电气施工方法和质量控制措施,创新阀塔施工、穿墙套管施工和阀厅封堵工艺,以高标准、严要求确保主设备安全稳定运行。
在昆柳龙直流工程建设中,对“首台套”设备风险管控也非常严格。在受端龙门换流站,生产筹备人员结合设备研发、试验、安装及调试的全过程跟踪情况,辨识总结了八类“首台套”设备存在的36项主要风险,并按照“可执行、可管控”要求,完善了《龙门换流站“首台套”设备风险管控地图》,加强对工程建设的安全、质量精细管控。
自7月31日昆龙双极低端投产以来,昆柳龙直流工程昆北—龙门双极低端连续76天24小时满负荷运行。截至目前,连续满负荷运行已达1824小时,累计输送云南清洁水电近50亿度,实现了工程投产即满负荷运行,为粤港澳大湾区输送了充足强劲的绿色能源。
坚持! 蹲点坚守你追我赶
在昆北换流站的显示屏上,每天都能看到距离三端投产的天数在不断减少。“越到最后,越要打起十二分精神,保安全、保质量,确保工程顺利实现三端投产。”超高压公司乌东德项目部昆明分部常务副经理张䶮说。
“东方欲晓,莫道君行早;巡遍设备青年少,调试继续通宵;昆北站外高塔,颠连直接桂粤;‘战士’指看大湾,更加欣欣向荣。”在通宵将昆北站极1高端站系统调试完成后,面对清晨的第一缕曙光,超高压公司乌东德项目部综合分部经理董跃周写下了这样一段文字。自攻坚战启动以来,他有170余天驻守在昆北换流站工地。7月31日低端投运后,他回到广州短暂上了几天正常的班。随后,昆柳龙直流工程三端投产“攻坚战”启动,他又奔赴昆北换流站。
同样默默奋战在工程建设第一线的建设者不胜枚举,驻守在柳州换流站乌东德项目部柳州分部电气技术专责吕洋就是其中一员。参与工程建设9个月,他累计出差240余天,在启动调试期间更是连续1个月没回家,每天在现场坚持到凌晨调试结束。家里待产的妻子给予了他充分的理解和支持,从未抱怨。
初冬的岭南,深夜的气温有点微凉,在惠州龙门县郊外的换流站,站内“嗡嗡”的电流声与围墙外的虫鸣相互呼应,合奏着一首静谧的乐曲。主控室依旧灯火通明,运行、基建、调试人员正紧盯着电脑屏幕,如同往常一样,一项一项确认、一步一步操作,一个个熬红了双眼。
“记不清这是多少个通宵了。”超高压公司广州局龙门换流站副站长朱博说,“有幸参与这个‘超级工程’建设,对我来说是弥足珍贵的机会。我将和大家一起,全力以赴确保工程按期优质投产,让自己的付出有所值,不负韶华。” (李品)
