2月14日,从国网浙江电力了解到,2022年浙江电网基建计划总投资金额400亿元,同比增长近三成,增幅为近九年来最大。
2022年对浙江来说是极为特殊的一年,绿色亚运的圣火将在之江大地燃起,现代化先行和共同富裕示范将取得突破性进展、标志性成果,新型电力系统建设进入全面加速期。国网浙江电力年度工作会议明确要全力保障电力供应,积极推动能源转型。无论是基于电力保供,还是能源变革,都需要进一步强化电网建设的能源电力基础支撑作用。

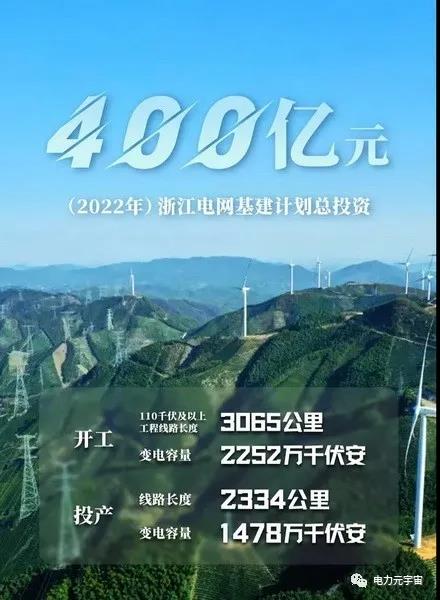

根据计划,今年浙江计划新开工110千伏及以上工程线路长度3065千米、变电容量2252万千伏安,投产线路长度2334千米、变电容量1478万千伏安。

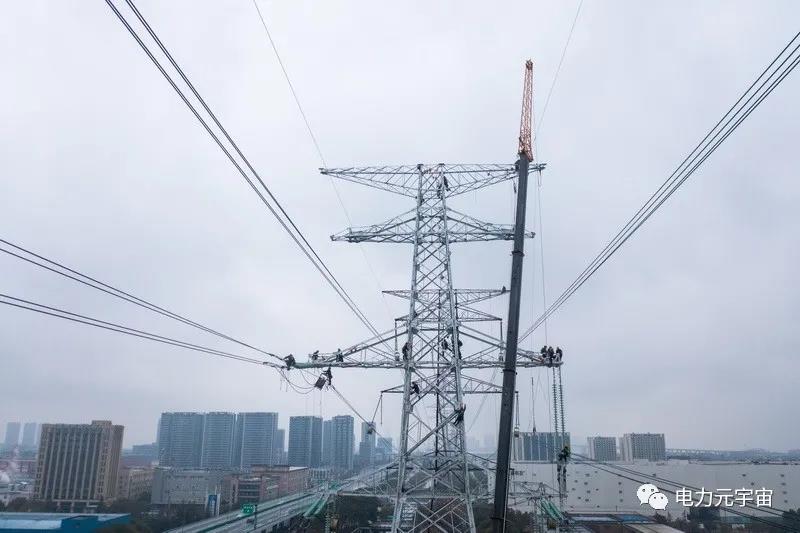

特高压是2022年浙江电网建设投资重中之重。当前经济社会发展,电力需求持续增长。2021年,浙江外购电量达到1767亿千瓦时,约占全社会用电量的三分之一。作为典型大受端电网,外来电在浙江能源电力供应中扮演非常重要的角色。特高压安全稳定、大容量、远距离输电的特征完全契合了浙江增强外来电供给的需求。
2021年,国家发改委核准±800千伏白鹤滩~浙江特高压直流输电工程开工建设,建成后每年可输送电力超312亿千瓦时,相当于替代原煤消耗1400万吨、减碳排放超2500万吨。在能耗双控和电力需求增长的背景下,具有极大的环境和经济效益。
2022年,国家电网公司下达±800千伏白鹤滩~浙江特高压直流输电工程138.93亿元,约占浙江年度电网建设投资总额的34.75%。
2022年,国网浙江电力计划安排配电网建设投资129.32亿元,与上年基本持平。配电网投资将重点放在适应配电网有源化转变,提升配电网综合接纳、调控和低碳生态支撑能力,打造灵活自愈、智能坚强的可靠配电网。
以嘉兴为例,当地供电公司在海宁构建新形态配电网,让许多微电网“手拉手”抱团,实现新能源就地消纳和区内供需基本自平衡,几乎不影响大电网日常运行。
2022年浙江配电网投资重点还将聚焦在新能源配套送出工程、承接新增负荷、提升抵御自然灾害能力、支持乡村振兴、促进能源消费低碳转型等。
