22亿元!一抽蓄项目主体工程施工中标发布!

2025-12-17分类:招投标 / 招投标来源:CPEM全国电力设备管理网
【CPEM全国电力设备管理网】

南方电网公司2025年抽水蓄能基建工程第三批施工公开招标项目中标公示

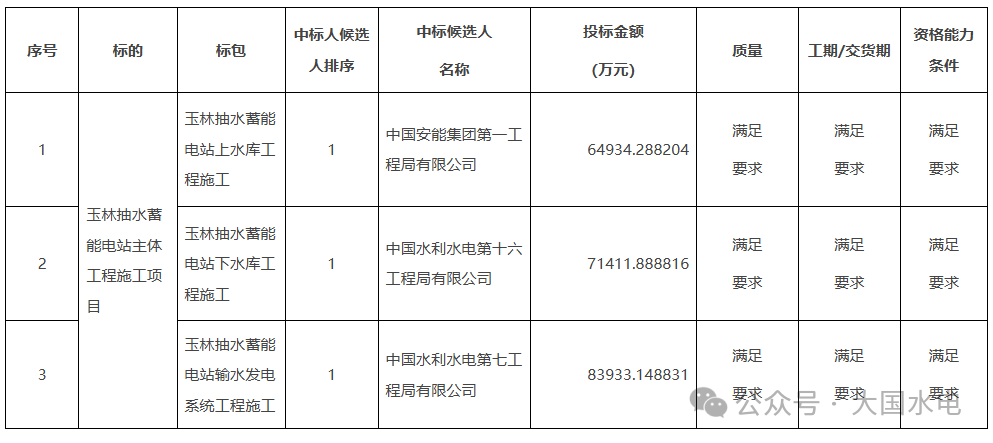

玉林抽水蓄能电站上水库工程施工:中国安能集团第一工程局有限公司,金额:64934.288204(万元)


玉林抽水蓄能电站下水库工程施工:中国水利水电第十六工程局有限公司,金额:71411.888816(万元)


玉林抽水蓄能电站输水发电系统工程施工:中国水利水电第七工程局有限公司,金额:83933.148831(万元)


玉林抽水蓄能电站:


玉林抽水蓄能电站是国家《抽水蓄能中长期发展规划(2021—2035年)》“十四五”重点实施项目,也是玉林市首个抽水蓄能电站。项目位于广西壮族自治区玉林市福绵区成均镇,距离玉林市直线约28公里,总投资约83亿元,规划总装机容量120万千瓦。




项目于2024年10月25日正式启动建设,前期工程(通风兼安全洞、进厂交通洞、自流排水洞等)已加速推进:


通风兼安全洞:2024年11月13日开始爆破开挖,总长1.3公里,截至2025年7月已开挖至709米,2025年11月实现贯通,为后续主厂房开挖奠定基础。


进厂交通洞:截至2025年7月已进尺619米,正在有序推进。


自流排水洞:截至2025年7月已进尺900米,采用TBM施工,设备已投入运行。


主体工程:2025年底前实现开工,目前正在开展征拆和前期工程施工。

分享到:

上一篇:无

下一篇:三峡浙江:风机视频监控系统采购

相关文章
合作伙伴
  • 1
  • 2
  • 3
  • 4
  • 5
  • 6
  • 7
  • 8
  • 10
  • 11
  • 12
  • 13


CPEM全国电力设备管理网  © 2016 版权所有    ICP备案号:沪ICP备16049902号-7
