2025年9月26日,中国三峡建工(集团)有限公司公示了关于南山口、清江、南漳抽水蓄能电站离相封闭母线及其附属设备采购三个标段的中标候选人,标志着这三个国家重点抽水蓄能电站的设备采购进入关键实施阶段,为后续工程建设奠定坚实基础。
格尔木南山口抽水蓄能电站总投资约180.72亿元,规划装机容量240万千瓦,共安装8台30万千瓦机组,是世界3500米以上高海拔地区装机容量最大、调节库容量最大的抽蓄电站。
2022年6月14日至15日,青海省格尔木南山口抽水蓄能电站召开预可行性研究报告审查会议。
12月30日,三峡能源青海格尔木南山口抽水蓄能电站正式取得青海省发展和改革委员会核准批复。

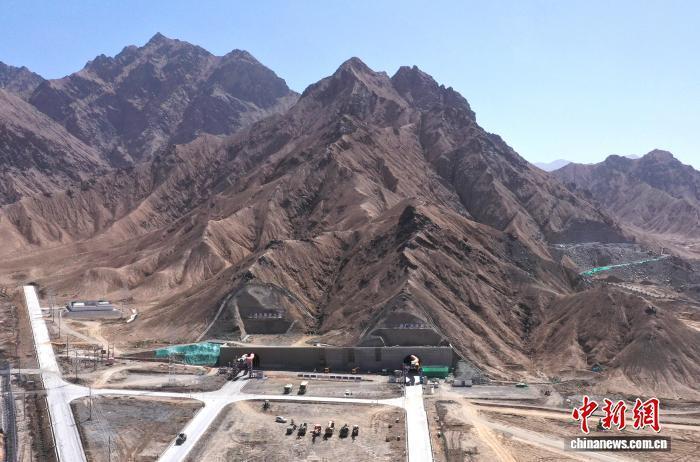

2023年8月19日,青海格尔木南山口抽水蓄能电站开工建设。
计划2030年全部建成投产发电,届时年平均发电量为48.24亿千瓦时,在服务青海省大型清洁能源基地开发、优化电网配置能力、助力地区经济社会发展等方面发挥重要作用。
湖北南漳抽水蓄能电站位于襄阳市南漳县李庙镇,湖北省第二大装机容量(180万千瓦)抽水蓄能项目,总投资约120亿元。上下水库垂直落差514米,设计年发电量20亿千瓦时,年节省标煤55万吨,减排二氧化碳145万吨。电站紧邻华中特高压网架,承担鄂西北电网调峰、储能任务。
2023年2月核准,2025年5月启动主厂房开挖,预计2028年底全部并网,年产值超20亿元。
湖北长阳清江抽水蓄能电站位于宜昌市长阳县,装机容量120万千瓦,总投资79.09亿元,利用已建高坝洲水库作下库,设计年发电量13.4亿千瓦时,年减排二氧化碳113.2万吨。
项目于2022年6月核准,2023年12月主体开工,计划2029年首台机组发电。
作为长江流域调峰关键工程,其建设推动当地“风光水储一体化”新能源基地发展,预计年税收1.2亿元。
公示信息显示,三个标段采购内容包含额定电压15.75kV-20kV、电流13.5kA-14.5kA的离相封闭母线本体,配套空气循环干燥装置、电压/电流互感器柜及厂用限流电抗器等核心设备,总采购规模超3.5亿元。
南山口、清江、南漳抽水蓄能电站离相封闭母线及其附属设备采购第一标段中标候选人公示
中标候选人第1名:北京电力设备总厂有限公司,投标报价:41,306,700.00元
中标候选人第2名:威腾电气集团股份有限公司,投标报价:37,300,000.00元
中标候选人第3名:镇江华东电力设备制造厂有限公司,投标报价:43,580,000.00元
南山口、清江、南漳抽水蓄能电站离相封闭母线及其附属设备采购第二标段中标候选人公示
中标候选人第1名:江苏大全封闭母线有限公司,投标报价:23,800,000.00元
中标候选人第2名:威腾电气集团股份有限公司,投标报价:23,100,000.00元
中标候选人第3名:北京电力设备总厂有限公司,投标报价:26,803,900.00元
南山口、清江、南漳抽水蓄能电站离相封闭母线及其附属设备采购第三标段中标候选人公示
中标候选人第1名:江苏大全封闭母线有限公司,投标报价:16,730,000.00元
中标候选人第2名:威腾电气集团股份有限公司,投标报价:17,200,000.00元
中标候选人第3名:镇江华东电力设备制造厂有限公司,投标报价:18,000,000.00元
当前项目建设正紧锣密鼓推进:南山口电站已全面转入主体施工;清江电站锚定2026年首台机组投产目标加速攻坚;南漳电站地下厂房开挖进度已突破65%。
设备采购的及时落地,恰似为三大工程注入"加速剂",将为2027年整体建设高峰的到来筑牢关键支撑。
