欢迎访问 CPEM全国电力设备管理网!
官方微信|设为首页|加入收藏
cpem标语

顶部动图
智创奖
  • 金智信息
  • 国电南自
  • 深圳普宙
  • 联想
  • 国网信通
  • 中国交建
当前位置:首页 > 智能发电

岷江犍为航电枢纽工程水下部分完工 首台机组预计5月30日发电

2020-04-10分类:智能发电 / 智能发电来源: 华夏经纬网
【CPEM全国电力设备管理网】 4月8日,位于乐山市犍为县的岷江犍为航电枢纽工程项目建设现场,随着最后一车混凝土灌入7号闸墩的指定仓位内,该项目的水下建设部分宣告完工

4月8日,位于乐山市犍为县的岷江犍为航电枢纽工程项目建设现场,随着最后一车混凝土灌入7号闸墩的指定仓位内,该项目的水下建设部分宣告完工。

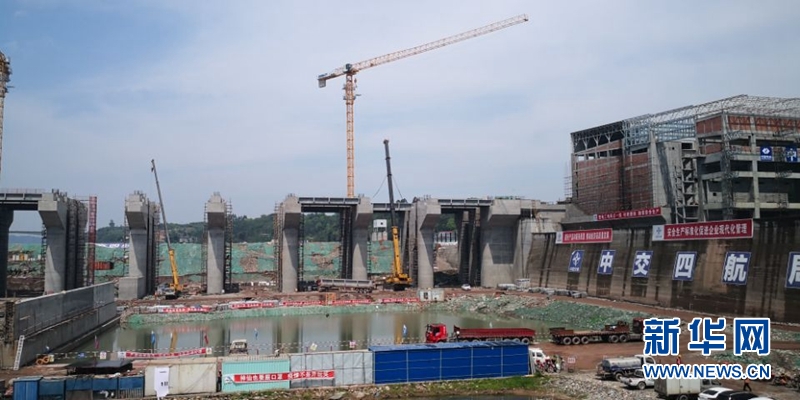

  项目建设现场


  据中交第四航务工程局有限公司岷江犍为航电枢纽工程项目部副部长王长春介绍,春节前,项目的28个闸墩仍有10个等待施工封顶,如果不能赶在汛期前做好最后10个闸墩的封顶工作,汛期来临后岷江水漫过工地,所有的水上结构建设部分都将面临停摆。


  岷江犍为航电枢纽工程项目2月15日正式进场复工。中交四航局岷江犍为航电枢纽工程项目经理部党支部书记李碧波说,为了防止工地出现疫情,项目部严格筛查准进场人员信息,优先安排川内劳务工人分批进场,并实行点对点包车接送,在开工前做好隔离观察和防疫培训,合格一批准入一批。在开工后,项目实施了封闭式管理,采取定点消毒、分散用餐等措施,3-5人小组分散工作制分批分组施工作业。为了追回受疫情影响延误的工期,项目部按施工进度总计划倒排月、周、日计划,在后期加大了人员和设备投入。“大家加班加点,按时完成了泄水闸最后10个闸墩施工封顶的节点目标,成功转入上部结构施工,为工程安全防洪度汛提供可靠保障。”

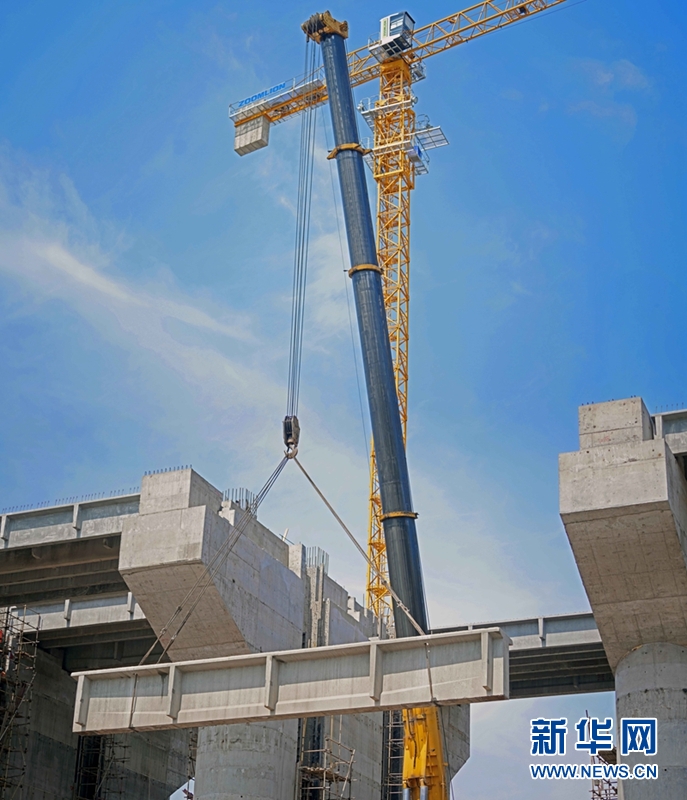

  水上部分交通梁开始铺设


  据悉,岷江犍为航电枢纽工程是首批列入国家长江经济带综合立体交通走廊规划的项目,也是四川省的重点工程。首台机组预计将于5月30日实现发电,全部9台机组预计将在明年4月前全部实现发电。届时,该工程每年发电将超过43亿千瓦时。

分享到:
相关文章
合作伙伴
  • 1
  • 2
  • 3
  • 4
  • 5
  • 6
  • 7
  • 8
  • 10
  • 11
  • 12
  • 13


CPEM全国电力设备管理网  © 2016 版权所有    ICP备案号:沪ICP备16049902号-7
