我国离岸最远、施工难度最高海上风电投运

2019-12-16分类:智能发电 / 智能发电来源:中国电力新闻网
【CPEM全国电力设备管理网】 我国离岸最远、施工难度最高海上风电项目建成投运



12月12日,国家能源集团国华投资30万千瓦风电场14号机组开始正常发电。至此,国家能源集团国华投资江苏东台四期(H2)300兆瓦海上风电场75台风机全部并网运行,标志着我国目前离岸最远、施工难度最高的海上风电项目正式建成投运发电。


开创五个国内风电行业首例


我国离岸最远、施工难度最高海上风电项目建成投运

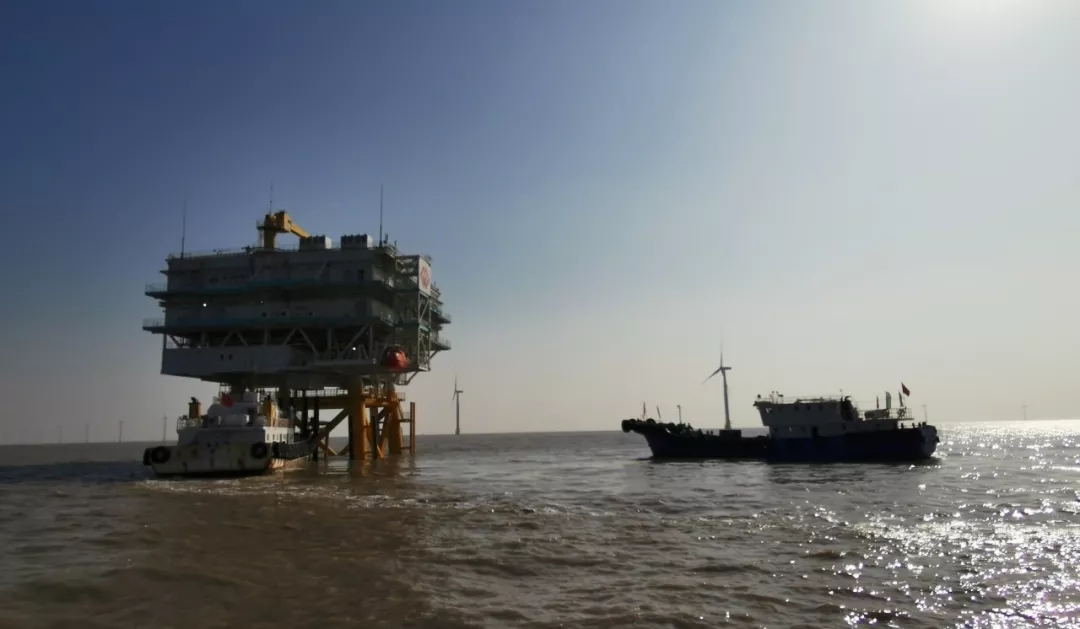

记者了解到,该项目离岸直线距离达42千米,涉海面积48.1平方千米,场区平均水深6米,是目前国内已建成离岸距离最远的海上风电场,装机规模为300兆瓦,安装有75台单机容量为4兆瓦的风力发电机组,总面积相当于674个标准足球场,是国家能源集团成立后建设投运的首个海上风电项目,也是现阶段国内综合施工难度最高的海上风电场项目。项目预计每年可发电81354万千瓦时,相当于东台市一年用电量的20%,每年可节省标煤26.85万吨。


该项目通过技术创新,成功克服了浅滩工况、水流急、台风多、登陆难度大、离岸远、海缆长等困难完成建设任务。其中16号风机采用单桩基础风机整体吊装,是全球范围内首次应用单桩基础风机整体吊装技术并取得成功。这一技术工艺能够减少海上施工工序、缩短海上安装时间、提高安全作业系数,为海上风电往深远海域拓展做出了有益探索,具有开创性的意义。


此外,该项目还开创了五个国内首例:国内首例成功实施220千伏三芯海缆海上倒缆;国内首例成功实施220千伏三芯海缆进口硬接头制作;国内首例完成登陆距离最长、施工难度最大的220千伏三芯海缆登陆段施工;国内首次采用自升式稳桩平台沉桩的施工工艺;首次提出整风场220千伏及35千伏全海缆监测方案技术。
