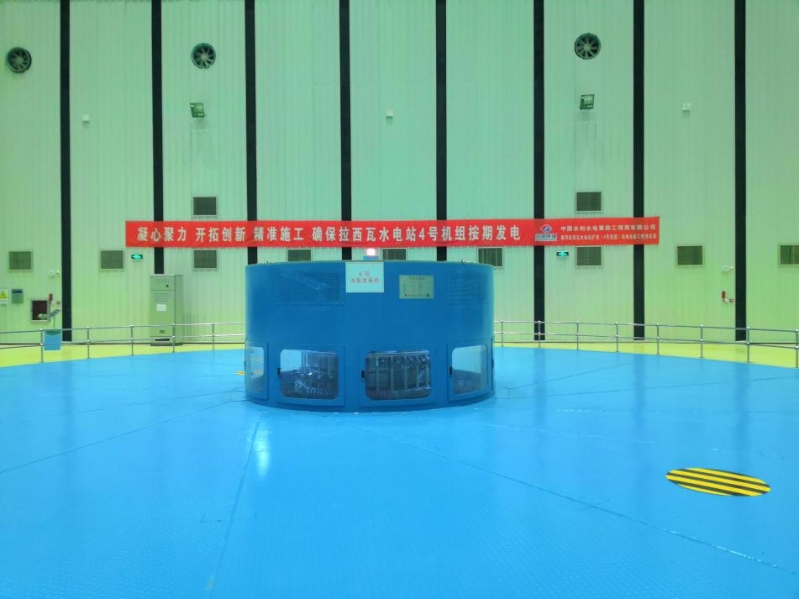

12月25日21时,拉西瓦水电站4号机组正式进入72小时试运行,标志着西北电网、黄河流域最大的拉西瓦水电站全部机组投产,达到设计发电能力420万千瓦。
据悉,拉西瓦水电站是我国实施西部大开发、“西电东送”战略北通道的重要骨干电源,是“十一五”期间国家重点工程。电站位于青海省贵德境内的黄河干流上,规划安装6台70万千瓦混流式水轮发电机组,是黄河上最大的水电站和清洁能源基地,也是黄河流域大坝最高、装机容量最大、发电量最多、送出电压等级最高的的水电站,西北网调在2009年至2010年先后保障了该水电站5台机组的顺利投运。本次新建的4号机组作为拉西瓦水电站最后一台机组,其作为特高压青豫直流工程配套电源于2021年12月下旬完成建设。
面对西安疫情防控升级,西北网调抗疫生产两不误,组织召开工程启动协调视频会,主动沟通协调解决投产相关问题,精心编制启动调试方案和事故预案。西北网调和现场紧密配合,经过连续96小时协作,高质效完成11项并网试验,为机组提前投产创造了有利条件,得到了政府、发电企业的一致好评。机组投产后将有效增强系统灵活调节能力,为打赢今冬明春电力供应保障攻坚战再填“利器”,同时也将助力西北电网新型电力系统先行示范区建设。
下一步,西北网调继续发挥桥梁纽带作用,用心当好电源和电网发展的“服务者”,保障重点工程高质量、高效率投运和安全稳定运行,为加快建设西北“五型”电网贡献力量!
