中核汇能贵州公司:连续24小时轮班抢修 贵州雨樟2号主变提前1天投运

2022-06-29分类:电力资讯 / 企业动态来源:中核汇能贵州能源开发有限公司
【CPEM全国电力设备管理网】 近日,中核汇能贵州能源开发有限公司雨樟风电场2号主变突发故障,造成主变高压侧开关跳闸,全场17台风机陆续脱网。

5月21日完成旧主变拆除;

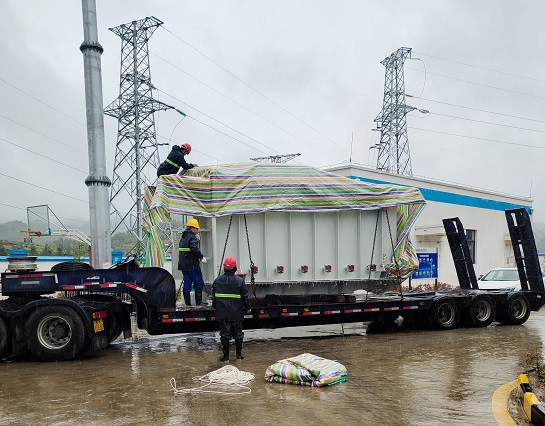

5月24日新主变本体安装就位;

5月28日主变实验通过核验;

5月29日主变5次冲击合闸、核相;

18时20分,17台风机全部恢复并网,提前一天完成抢修复电。



近日,中核汇能贵州能源开发有限公司雨樟风电场2号主变突发故障,造成主变高压侧开关跳闸,全场17台风机陆续脱网。

发现问题后,雨樟风电场立即启动应急预案,相关人员火速赶至生产区域,全面仔细开展紧急故障排查。

“王经理,雨樟2号主变突发故障,造成所有风机全部拖网,目前正在排查事故具体原因。”该公司生产运营部经理王茂林在接到通知后,星夜赶赴事故现场组织抢修攻坚。



“袁总,我们正在抓紧抢修,全天不分昼夜,轮番上岗,歇人不歇进度,但目前还不能确定多长时间能修好。”

经测算,因此造成电量日均损失16.99万,日均损失金额10.19万元。面对如此艰巨的任务,5月18日,该公司总经理袁旭光果断调整工作计划,迅速奔赴一线现场指挥,与变压器声纹识别公司董事长现场深入分析事故原因,共同商讨故障处理措施。

 “本次意外事故主要是由于主变高压C相套管放电击穿所致,事故几率一般在十万分之一。”在查找出事故原因后,立即协调“变压器声纹识别换新+现场吊罩检修备选”双重方案,为顺利推进恢复供电提供全方位保障。



“虽然这几天连续降雨,但我们必须坚持24小时冒雨作业、快速作业,在保证安全的情况下,以最快速度完成主变调试安装,以实际行动践行;度电必争;”项目负责人表示。

5月29日18时20分,随着最后一次合闸、核相,雨樟风电场主变换新工作圆满画上句号,比计划提前一天恢复生产。
